项目

一般

简介

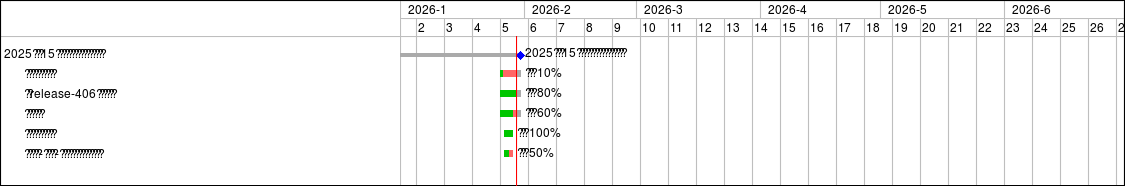

甘特图

过滤器

放大 缩小

个月以来 应用 清除

需求 #18003: 现场解决生产环境问题
需求 #18074: 合并release-406监控告警代码
需求 #18082: 项目管理支持
需求 #18115: 生产环境前端问题修复
Bug #18116: 【服务运营-平台用户-平台用户】添加用户失败等问题


2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26


2025年重庆15号线控制中心统一云管软件售后项目



进行中 10%
需求 #18003: 现场解决生产环境问题

项目: 2025年重庆15号线控制中心统一云管软件售后项目
状态: 进行中
开始日期: 2026-01-26
计划完成日期: 2026-01-30
指派给: 钟磊
优先级: 高


待测试 80%
需求 #18074: 合并release-406监控告警代码

项目: 2025年重庆15号线控制中心统一云管软件售后项目
状态: 待测试
开始日期: 2026-01-26
计划完成日期: 2026-01-30
指派给: 张定星
优先级: 普通



进行中 60%
需求 #18082: 项目管理支持

项目: 2025年重庆15号线控制中心统一云管软件售后项目
状态: 进行中
开始日期: 2026-01-26
计划完成日期: 2026-01-30
指派给: 罗来章
优先级: 普通



待处理 100%
需求 #18115: 生产环境前端问题修复

项目: 2025年重庆15号线控制中心统一云管软件售后项目
状态: 待处理
开始日期: 2026-01-27
计划完成日期: 2026-01-28
指派给: 罗来章
优先级: 普通



已解决 50%
Bug #18116: 【服务运营-平台用户-平台用户】添加用户失败等问题

项目: 2025年重庆15号线控制中心统一云管软件售后项目
状态: 已解决
开始日期: 2026-01-27
计划完成日期: 2026-01-28
指派给: 邓华顺
优先级: 普通


导出 PDF PNG
