项目

一般

简介

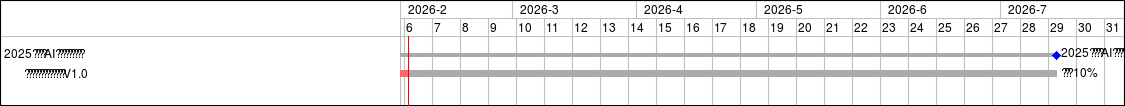

甘特图

过滤器

放大 缩小

个月以来 应用 清除

后端 #9361: 交付团队成本监控及预警工具V1.0


6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31


2025交付团队AI工具应用建设与培训


开发中 10%
后端 #9361: 交付团队成本监控及预警工具V1.0

项目: 2025交付团队AI工具应用建设与培训
状态: 开发中
开始日期: 2025-01-23
计划完成日期: 2026-07-14
指派给: 张梓健
优先级: 普通


导出 PDF PNG
